我单位现对《广电中心气体钢瓶检测采购项目》进行预算价格咨询,请相关供应商(服务)单位进行书面报价,具体要求如下:

一、供应商资格条件

资质要求:

1、具有独立承担民事责任的能力;

2、具有良好的商业信誉和健全的财务会计制度;

3、具有履行合同所必需的设备和专业技术能力;

4、有依法缴纳税收和社会保障资金的良好记录;

5、参加政府采购活动前三年内,在经营活动中没有重大违法记录;

6、法律、行政法规规定的其他条件;

7、供应商具有经省级及以上质量技术监督行政部门锅炉压力容器安全监督机构核准的《气瓶检验检测机构核准证》;

******消防设施工程专业承包二级及以上资质;

9、具备由省级质监部门颁发的《气瓶充装许可证》;

10、本项目允许联合体参加:联合体数量不得超过3家。

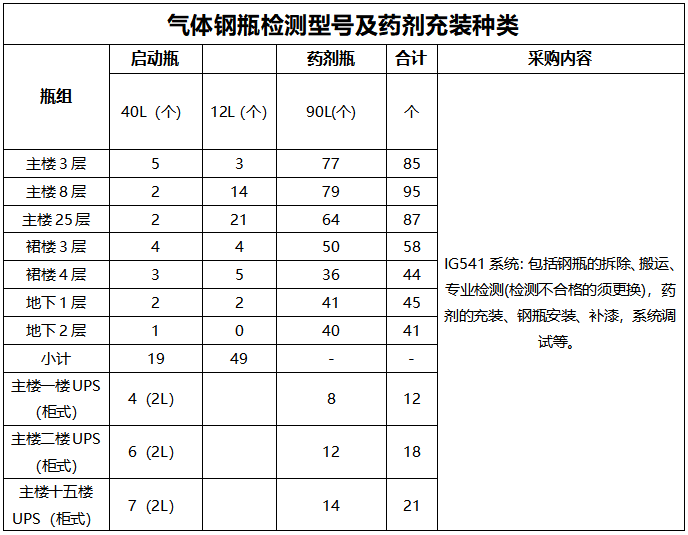

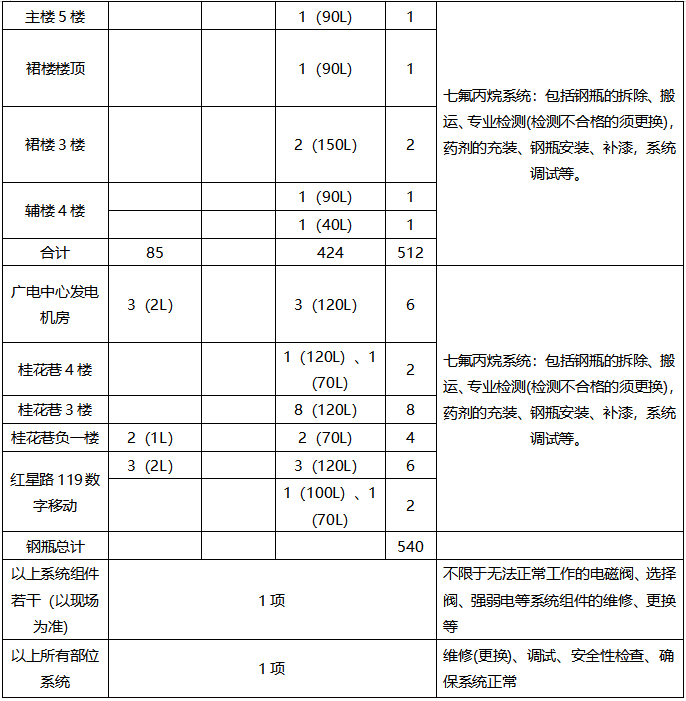

二、采购清单

★三、实施要求

(1)我台现有72套IG541气体灭火系统(其中柜式3套,管网式69套)、12套七氟丙烷灭火系统(其中广电中心6套、桂花巷办公区4套、红星路灾备机房1套),两套系统共计540个钢瓶。供应商负责钢瓶的拆除、搬运、专业检测(检测不合格的须更换),药剂的充装、钢瓶安装、补漆,系统调试等,系统所有组件必须进行安全性检查,将不满足规范要求的组件必须维修或更换以确保系统正常。

(2)本项目的实施是在广电中心既有播出系统、重要机房设备上面进行,故安装采取替换安装方式进行(也就是供应商必须先采购一批替换相应拆除部位的设备,拆除时,必需做好机房设备保护,拆除完毕后立即安装就位、调试正常),拆卸钢瓶后须停用相应气体灭火系统的,期间供应商必须安排专业人员现场值守至系统恢复正常工作状态。供应商的磋商报价必须充分考虑广电中心在线运营作业,安装作业安全要求有所限制而导致完成时间顺延等因素,一旦成交,合同生效后,不得以此调整合同价。

(3)本项目履行过程中遇到需拆除墙体、破坏地面、开孔等,须征得采购人同意,且拆除、恢复费用不得另计。

(4)实施期间,严格按照相关规范文明施工,不得影响其他设备的正常运行和正常办公,损坏其他设备,除照价赔偿外,还要适当补偿因设备损坏造成的影响。

(5)钢瓶的检测、药剂的充装、设备的安装、调试严格按照相关的规范、法律法规实施。

******消防主管部门的各种检查,若因该项目实施后本身问题未通过检查,供应商应承担由此造成的罚金。供应商在履行合同时不能达到约定的服务质量要求时,采购人予以书面警告并限期整改,整改期限过后未进行改进或改进不到位的,扣除供应商合同金额1%,受到第二次警告并未整改到位的,扣除合同金额3%,受到第三次警告并未整改到位的,扣除全部履约保证金并解除合同。

四、服务要求

(一)对供应商的一般要求

1、供应商人员配置

1.1一般要求

项目管理人应具备如下条件:

(1)检测技术专业。

******消防系统检测国家或行业有关标准。

(3)具有沟通、团结协作、主动工作的能力等。

★(4)从事气瓶定期检验工作的人员,应按《锅炉压力容器压力管道及特种设备检验人员资格考核规则》进行资格考核,并取得气瓶定期检验资格证书(提供承诺函原件)。

1.2具体要求

(1)项目负责人

a、在类似项目担任过本职。

b、在施工工艺、施工组织、施工管理方面有丰富经验。

(2)技术管理人员

a、在类似项目担任过本职。

******消防系统检测国家或行业有关标准。

(二)实施要求

★1、保证钢瓶检测合格证书合法、真实、有效(提供承诺函原件)。

******消防设备检测的人员要遵守《四川广电中心的施工管理规定》,并必须按照施工规范、方案和各项安全操作规程进行作业。全体人员必须持证上岗(提供承诺函原件),实施负责人要接受四川广电中心的实施负责人培训。

3、实施团队具有一名安全质量监测员,项目负责人为该项目第一安全负责人,班长为二级安全负责人。

4、实施前要有负责人员向实施人员进行技术交底安全要求交底,未经教育者不得进入实施现场,凡参加安全技术交底的人员要履行签字手续,并保存资料。项目专职安全检察员对安全技术措施的执行情况进行监督检查,并做好记录。对违反质安要求者,上报并依据制度进行处罚。

5、加强安全实施的思想教育,提高实施人员“安全第一”的责任感。把安全生产作为工程质量和创效益的基础保证。安全要求做到人手一份,以便监督执行。

6、在实施现场,实行每日一次班前十五分钟安全教育会,由项目负责人和班长负责。

★7、实行持证上岗,树立“安全第一、预防为主”的思想,做到“不违章指挥、不违章操作、不伤害自己、不被别人伤害,达到提高职工整体安******消防设施的置放和接触网的保护和静电伤害防护准备。

******消防器材。遵守劳动纪律、服从安全人员的指挥、严禁在实施场地睡觉、嬉戏。实施现场杜绝火种、严禁烟火(吸烟)。

9、工人进入实施现场,必须按要求正确戴好安全帽、扣好工作服,严禁赤脚或穿拖鞋和着穿不整进入******消防器材,并做好防火警示。

10、为确保机房设备的安全运行,必须在当日实施结束前30分钟做好场地清理,现场负责人必须做好当日安全清理检查。进入机房实施现场,项目实施负责人必须做好当日实施前的清点和实施结束的清点,以防事故的发生。

(三)开工准备

1、项目开工前,采购人向供应商提供必要的资料。

2、供应商应及时做好实施技术、实施和现场准备工作。

3、实施技术准备应做好下列工作:

3.1编制系统评估方案以及技术方案、实施组织方案,并交采购人审核;

3.2做好技术交底和培训。

4、开工准备应做好下列工作:

4.1编制实施计划,安排好实施程序,协调好各工序的配合工作;

4.2组建实施管理机构和相应的专业实施队伍,并进行进场前的教育;

4.3编制材料和设备供应计划并做好供应。

5、进场准备应做好下列工作:

5.1确定实施范围;

5.2组织实施及机械设备和材料进场。

实施准备工作就序,开工报告批准后方可进行正式实施。

(四)技术要求

1、钢瓶检测必须的工器具、补漆必须的低耗和易耗品都由供应商负责提供。

★2、供应商承担钢瓶检测费、不合格钢瓶更换、充装灭火气体费用、运输费、搬运费、补刷油漆、拆卸及安装钢瓶、不合格系统组件更换、系统调试、第三方检测等所有费用,除项目成交费用外,采购人无需向供应商支付任何费用。

3、供应商在检测过程中,因气瓶检测、充气造成耗损的零部件,由供应商负责更换。

4、在检测实施过程中,需要对钢瓶、管道和地板做好保护,如用毛毯包裹,防止伤害设备表面的油漆。在拆装过程中,如果造成管道、钢瓶脱漆、地板损坏或设备松动的,供应商需要对管道、钢瓶进行补漆、恢复地板或紧固设备等修复处理工作,并确保油漆与原来油漆颜色一致,地板无异色,设备连接牢固美观。

5、成交检测及充装单位具有相应的合乎标准的检测设备和仪表,具备气体灭火系统钢瓶检测的经验。

6、供应商负责实施过程中人员自身安全,并对在实施过程中因检测单位自身操作不当对四川广电中心其他系统的运行或四川广电中心运营造成不良影响而承担一切责任。

★7、钢瓶检测的内容(只作为参考,不限于以下内容)应按照国家相关标准、规范执行。

a.用不损伤瓶体金属的适当方法将气瓶内外表面的污垢、腐蚀产物、沾染物等有碍表面检查的杂物以及外表面的疏松漆膜清除干净。

b.外观检查与评定

b.1瓶体外观检查

应逐只对气瓶进行目测检查,检查其外表面是否存在凹陷、凹坑、鼓包、磕伤、划伤、裂纹、夹层、皱折、腐蚀、热损伤等缺陷。

b.1.1瓶体存在裂纹、鼓包、结疤、皱折或夹杂等缺陷的气瓶应报废。

b.1.2瓶体磕伤、划伤、凹坑处的剩余壁厚小于设计壁厚90%的气瓶应报废。对未达到报废条件的缺陷,特别是线性陷或尖锐的机械损伤应进行修磨,使其边缘圆滑过渡,但修磨后的壁厚应大于设计壁厚的90%。此规定亦适用于b.1.7条。

如受检气瓶属于GB5099-1985实施前制造或进口的气瓶,其剩余壁厚应不小于该瓶设计制造规程或有关标准确定的规定值。此规定亦适用于b.1.7、f.3、g.4条。

b.1.3瓶体凹陷深度超过2mm或大于凹陷短径1/30的气瓶应报废。

b.1.4瓶体凹陷中带有划伤或磕伤时,若其缺陷深度等于或大于b.1.2条或b.1.3条的规定,或其缺陷深度虽小于b.1.2条或b.1.3条的规定,但其磕伤或划伤长度等于或大于凹陷短径,且凹陷深度超过1.5mm或凹陷深度大于凹陷短径的1/35,则该气瓶应报废。

b.1.5瓶体存在弧疤、焊迹或明火烧烤等热损伤而使金属受损的气瓶应报废。

b.1.6瓶体上弧立点腐蚀处的剩余壁厚小于设计壁厚的2/3的气瓶应报废。

b.1.7瓶体线腐蚀或面腐蚀处的剩余壁厚小于设计壁厚的90%的气瓶应报废。

b.1.8颈圈松动无法加固的气瓶,或颈圈损伤且无法更换的气瓶应报废。

b.1.9底座松动、倾斜、破裂、磨损或其支撑面与瓶底最低点之间距离小于10mm的气瓶应报废。

b.1.10有下列情况之一的气瓶应报废:

a)筒体圆度超过2.0%;

b)筒体直线度允差超过瓶体长度4‰,且弯曲深度大于5mm;

c)瓶体垂直度允差超过瓶体长度8‰。

c.音响检查

c.1外观检查合格的气瓶,应逐只进行音响检查。

c.2气瓶在没有附加物或其他妨碍瓶体震动的情况下,用木锤或重约250g的小铜锤轻击瓶壁,如发出的音响清脆有力,余韵轻而长且有旋律感,则此项检验合格。

c.3音响十分混浊低沉,余韵重而短并伴有破壳音响的气瓶应报废。

d.瓶口螺纹检查

d.1用目测或低倍放大镜逐只检查螺纹有无裂纹、变形、腐蚀或其他机械损伤。

d.2瓶口螺纹不得有裂纹性缺陷,但允许瓶口螺纹有不影响使用的轻微损伤。对高压气瓶允许有不超过2牙的缺口,对低压气瓶容许不超过3牙的缺口,且缺口长度不超过圆周的1/6,缺口深度不超过牙高的1/3。

d.3瓶口螺纹的轻度腐蚀、磨损或其他损伤可用符合GB/T10878规定的丝锥修复。修复后用符合GB/T8336的量规检验,检验结果不合格时该气瓶应报废。

e.内部检查

e.1应用内窥镜或电压不超过24V、具有足够亮度的安全灯逐只对气瓶进行内部检查。

e.2对盛装氧化性介质的气瓶,要特别注意检查瓶内有无被油脂沾污。发现有油脂沾污时,必须进行脱脂处理。

e.3内表面有裂纹、结疤、皱折、夹层或凹坑的气瓶应报废。

e.4内表面存在腐蚀缺陷时.参照b.1.6、b.1.7条评定。

f.重量与容积测定

f.1气瓶必须逐只进行重量与容积测定。

f.2重量与容积测定用的衡器应保持准确,其最大称量值应为常用称量值的1.5~3.0倍。衡器的校验周期不得超过三个月。

f.3气瓶现重量与制造标志重量的差值大于5%,应测定瓶壁最小壁厚。除点腐蚀外,最小壁厚小于设计壁厚90%的气瓶应报废。

f.4对重量测定合格的气瓶,采用附录A(标准的附录)规定的方法测定现容积。

f.5现容积值小于制造标志容积值的盛装高压或低压液化气体的气瓶,必须根据容积测定记录将原制造标志容积值改打为现容积值。现容积值大于制造标志容积值10%的气瓶应报废。

g.水压试验

g.1气瓶必须逐只进行水压试验,水压试验装置、方法和安全措施应符合GB/T9251的要求。

g.2气瓶在试验压力下的保压时间,试验压力等于或大于12MPa的高压无缝气瓶不少于2min,试验压力等于或小于7.5MPa低压无缝气瓶不少于3min。

g.3水压试验时,瓶体出现渗漏、明显变形或保压期间压力有回降现象(非因试验装置或瓶口泄漏)的气瓶应报废。

g.4高压气瓶在水压试验时,应同时测定容积残余变形率。容积残余变形率超过6%时,应测定瓶体的最小壁厚,其最小壁厚不得小于设计壁厚的90%。容积残余变形率超过10%的气瓶应报废。

g.5在高压气瓶进行水压试验过程中,当压力升至试验压力的90%或90%以上时,如因故无法继续进行试验应按GB/T9251的规定采取提高试验压力的方法对试验无效的受试瓶再次进行试验。

h.内部干燥

h.1经水压试验合格的气瓶,必须逐只进行内部一般干燥。对盛装介质露点有特殊要求的气瓶,充装单位应在检验站进行一般干燥的基础上,根据充装介质对露点的具体要求再对气瓶进行特殊干燥。

h.2气瓶经水压试验合格后,将瓶口朝下倒立一段时间,待瓶内残留水沥净,采用内加温或外加温方法进行内部一般干燥。

h.3内部一般干燥的温度通常控制在70~80℃,干燥时间不得少于20min。

h.4从干燥装置上卸下气瓶后,借助内窥镜或小灯泡观察瓶内干燥状况。如内壁已全面呈干燥状态,便可安装瓶阀。

i.瓶阀检验与装配

i.1应逐只对瓶阀进行解体检验、清洗和更换损坏的零部件.保证开闭自如、不泄漏。

i.2阀体和其他部件不得有严重变形,螺纹不得有严重损伤。

i.3更换瓶阀或密封材料时,必须根据盛装介质的性质选用合适的瓶阀或材料,在装配瓶阀之前,必须对瓶阀进行气密性试验。

i.4瓶阀应装配牢固并应保证其与瓶口连接的有效螺纹牙数和密封性能,其外露螺纹数不得少于1~2牙。

j.气密性试验

j.1气瓶水压试验合格后,必须逐只进行气密性试验。试验装置和方法应符合GB/T12137的要求,试验压力应等于气瓶公称工作压力。

j.2盛装可燃气体或毒性气体的气瓶以及盛装高纯或混合气体的气瓶,应用浸水法进行气密性试验。气瓶浸水保压时间不少于2min,保压期间不得有泄漏或压力回降现象。盛装其他气体的气瓶可在定期检验后首次充装结束时,用涂液法进行气密性试验。气瓶带液保压时间不少于1min,不允许有气泡连续逸出。

j.3气瓶气密性试验时,对在试验压力下瓶体泄漏的气瓶应报废。

j.4试验过程中若试验装置或瓶阀产生泄漏时,应立即停止试验,待维修或重新装配后再试验。

★8、供应商应确保钢瓶检测工作能在合同期内完成。

★9、供应商需把检验合格的气瓶按《气瓶安全监察规程》国家相关规定打上或压印检验标志、喷涂检验色标,检验合格的气瓶必须按GB7144的规定重新喷涂气瓶颜色标记。

10、供应商的检验人员必须将气瓶检验与评定结果填入《气瓶定期检验与评定记录》。

11、对于本项目的实施时间,如经采购人相关部门同意,可以在白天(8:30-17:00)进行气瓶安装、拆卸以及搬运等工作,如采购人相关部门不同意,则要在不影响广电中心运营的情况下进行相关工作。

★12、供应商应出具检验报告,报告内容至少包括:气瓶制造厂名称或代号、瓶号、定期检验标准号、检验项目和检验结论。并对其正确性负责,供应商应保证检验合格的气瓶能够安全使用一个检验周期(三年),若经检测单位检测合格的气瓶在一个检测周期内(三年)出现问题******电视台的认可。若供应商提供的气瓶检测报告不符合要求而造成采购人重大损失,供应商应承担一切经济及法律责任。

★13、以上未能尽列本次钢瓶检测的全部内容,应该遵照国家有关的标准与规范进行检测开展相关工作。

******电视台相关规定的情况,采购人有权要求供应商及时进行整改甚至单方面终止本合同而不承担任何责任,并且供应商需赔偿采购人的相关损失。

(五)项目进度要求及计划管理

1、实施组织方案

施工组织方案是供应商为指导检测实施而编制的文件、是供应商管理工作的重要组成部分、是保证按期、优质、经济的完成检测施工的重要措施、是考核实施供应商管理水平的重要环节。

实施组织方案是在单位检测实施前对单位检测实施所作的全面安排,是指导单位实施检测实施的技术经济文件、是供应商编制作业计划和制定及实施检测进度计划的重要依据。

实施组织设计的主要任务为:

(1)确定检测开关前必须完成的各项实施准备工作;

(2)计算工作量,并据以合理布置实施力量,确定人力、机械、材料的需用量和供应方案;

(3)从实施的全局出发,确定技术上先进、经济上合理的实施方法和技术组织措施;

(4)选定有效的实施机具和劳动组织;

(5)合理安排实施程序、实施顺序、实施方案以作为编制及实施检测进度计划的依据。

2、实施进度计划

实施合同签字后,供应商应结合现场条件编写实施准备和组织检测实施的全面性技术、经济文件。在合同签署10天内,供应商必须递交分期实施组织方案和实施进度日程表、实施进度表格式、实施组织设,报监理工程师(若有)及采购人批准。

★3、实施工期计划

实施工期计划为合同签订后90个日历天。

★(六)技术标准和规范

供应商应遵照下列(但不限于)实施技术标准和规范,下列技术标准版本如有更新,应遵照新版本执行。

(1)《气瓶安全监察规定》;

(2)《气瓶安全监察规程》;

(3)《气体灭火系统施工及验收规范》;

(4)《气体灭火系统及零部件性能要求和试验方法》;

国家最新的相关工程施工技术标准及工程施工验收规范。

(七)方案要求

1、供应商提供项目实施方案,包含:①服务质量保障制度;②安全措施;③时间计划及任务分工;④应急预案。

2、提供:①安全记录表格;②自检报告。

3、供应商提供组织管理体系,包括①包括对运作流程图、监督机制;②信息反馈渠道及处理机制。

4、安装作业标准化流程,供应商提供:①各种施工作业的标准;②实施流程图;③施工说明;④人员配置。

5、供应商提供服务方案,包括:①故障响应速度;②故障报修流程;③客户电话处理流程。

五、商务要求

1、服务地点:成都市区内(广电中心、桂花巷、红星路)。

2、服务时间:合同签订后60个日历天

3、付款方式:1)合同生效后,供应商完成广电中心第一批地下一层、地下二层及裙楼钢瓶间及柜式系统的气瓶检测、充装、调试等工作并通过乙方自检、采购人验收后,在收到供应商提交的支付申请、增值税专用发票,经审核无误后28天内,向供应商支付合同总价的30%。

2)在供应商完成第二批广电中心主楼3层、8层、25层钢瓶间、柜式系统及辅楼的柜式系统的气瓶检测、充装、调试等工作并通过乙方自检、采购人验收后,在收到供应商提交的支付申请、增值税专用发票,经审核无误后28天内,向供应商支付合同总价的30%。

3)在供应商完成桂花巷、红星路第三批柜式系统气瓶检测、充装、调试等工作并出具以上所有批次的系统有相应资质的第三方检测合格报告(检测费用均由供应商承担)、采购人验收后,在收到供应商提交的支付申请、增值税专用发票,经审核无误后28天内,向供应商支付合同总价的40%。

4)供应商在签订合同前5个工作日内向采购人缴纳5%的履约保证金,所有批次系统竣工验收1年后(按合同履行保修义务)并在收到供应商提交的所有系统检测报告、支付申请,经审核无误后28天内,采购人无息返还供应商。

5)质保期限:从所有批次系统全部验收合格后次日开始计算,质保期限为3年,质保期内,供应商应确保系统正常,包括:此次采购涉及的气体钢瓶、其它组件(不包括报警系统)的安全性符合要求,气体压力符合要求(3年内钢瓶气压不足由此次供应商无条件充装,正常动作和误动作造成气体钢瓶压力丧失除外),每半年进行一次系统检测并提供一份由供应商出具并加盖公章的系统检测合格报告(费用均由供应商自行承担)。在质保期内,供应商不履行保修义务的,采购人有权聘请第三方提供服务,所有费用均由供应商承担,具体金额以第三方实际收费标准为准。且供应商每次均应按照合同总金额5%向采购人支付违约金。若供应商未按照采购人通知支付款项的,采购人有权向供应商进行依法追偿,追偿过程中所发生的额外费用(包括但不限于:维修费、律师费、差旅费诉讼费、公证费等所有费用)均由供应商负责。

4、履约验收:(1)钢瓶的检测、药剂的充装、设备的安装、调试严格按照相关的规范、法律法规实施;

(2)验收时需提供具有气体钢瓶专业检测资质的单位出具的钢瓶检测合格报告书,对不符合相关规范、法律法规的检测、安装、调试,采购人不得验收;

5、其他未尽事宜:采购单位与成交供应商在合同签订时约定。

九、报价要求

(一)供应商报价为完成本项目全部工作内容的价格体现,包括所涉及的人工费、材料费、培训、管理费、利润、税金、风险以及招标代理服务费等一切费用。

(二)报价提交的资料

1、采购预算价咨询报价表(详见附件,需加盖公章)。

2、公司营业执照或副本复印件(需加盖公章)。

3、报送方式和发送时间

采购预算价格咨询报价表文件纸质档请于2025年8月11日下午16点前,送达成都市高新区世纪城路66号,******

十、联系方式

联系人:刘国伟

电话:028-******

地址:成都市高新区世纪城路66号

附件:采购预算价咨询报价表.docx
